Plazo de entrega del pedido de pesos de rueda: ¿Qué afecta la producción y la entrega?

Escritorio de planificación de producción y entrega de contrapesos de rueda con muestras de productos, cartones, pallet, lista de verificación de inspección y documentos de envío

El plazo de entrega del pedido de contrapesos de rueda depende de si el programa utiliza SKU estándar o personalizados, la aprobación de muestras y artes gráficos, la disponibilidad de materiales, la programación de producción, el embalaje, la inspección y la planificación del envío. Los compradores deben separar el tiempo de producción en fábrica del tiempo de tránsito y despacho aduanero al fijar una fecha de lanzamiento al mercado o de reabastecimiento.

Tabla de contenido

¿Qué se incluye en el plazo de entrega de un pedido de contrapesos de rueda?

El plazo de entrega del pedido de contrapesos de rueda es la cadena desde una especificación utilizable hasta el hito que el comprador realmente necesita. Puede incluir aclaración de RFQ, aprobación de muestras o artes gráficos, preparación de materiales, programación de producción, conformado o conversión, aplicación de recubrimiento o cinta, embalaje, inspección, reserva, entrega de carga, tránsito, aduanas y recepción final. El plazo de entrega en fábrica de un proveedor normalmente cubre solo parte de esa cadena.

Antes de solicitar fechas, defina las opciones de producto y gama que deben fijarse antes de una solicitud de plazo de entrega. El proveedor no puede dar un plan confiable cuando el comprador todavía está cambiando entre formato adhesivo y de clip, material, perfil, lista de incrementos, cinta, cantidad por caja, idioma de la etiqueta o destino. Una fecha ofrecida contra una especificación abierta es un marcador de planificación, no un compromiso de producción.

Hitos del plazo de entrega del pedido de pesas de rueda desde la aprobación de la RFQ, producción, embalaje, inspección, envío, tránsito y recepción
Los pedidos estándar y personalizados pueden compartir los mismos hitos, pero dedican diferentes cantidades de tiempo a esperar aprobación, materiales o configuración.

Los pedidos estándar y personalizados pueden compartir los mismos hitos, pero dedican diferentes cantidades de tiempo a esperar aprobación, materiales o configuración.

Etapa del plazo de entregaQué debe estar completoHito del comprador a solicitar
Congelación de especificacionesLista de SKU, material, formato/perfil, incrementos, acabado, embalaje y solicitud de documentaciónEspecificación escrita y número de revisión aceptados por ambas partes
Liberación comercialCantidad, base de MOQ, alcance del precio, condición de pago y término de entrega acordadosPO aceptada o factura proforma confirmada
Liberación de aprobaciónMuestras, artes gráficos, datos de etiqueta y muestra embalada aprobados cuando correspondaRegistro de aprobación con fecha y punto de control de cambios
Preparación para producciónMateriales, componentes y espacio de producción disponiblesEl proveedor confirma el inicio de producción previsto y la ventana de listo en fábrica
Embalaje e inspecciónProducto, etiquetas, cajas, palé y registros coinciden con el pedido aprobadoFecha de mercancía lista y liberación de inspección
Entrega de cargaReserva, recogida, proceso de exportación y detalles de entrega organizadosFecha real de entrega y referencia de transporte
Tránsito y destinoMovimiento del transportista, llegada, despacho aduanero y entrega local planificadosLlegada estimada, responsabilidad de despacho aduanero y ventana de fecha de recepción

Use la palabra "fecha" con cuidado. Pregunte si significa inicio de producción, listo en fábrica, recogida, entrega en puerto, salida, llegada, llegada al puerto o llegada al almacén del comprador. Esos hitos pueden estar separados por días o semanas según el pedido y el acuerdo de entrega.

¿Por qué los compradores deben separar la producción del tránsito y la entrega?

Los compradores deben separar la producción del tránsito y la entrega porque cada período tiene diferentes responsables y riesgos. La producción en fábrica está determinada por la especificación, la capacidad del proveedor, los materiales, el embalaje y la aprobación interna. El tránsito está determinado por el plan de transporte, la ruta, los horarios del transportista, las operaciones portuarias o de terminal y el término de entrega acordado. El despacho aduanero y la entrega final añaden partes y requisitos del lado del destino.

Una cotización debe indicar el alcance de la cotización que debe indicar los supuestos de listo en fábrica y entrega. Esto es especialmente importante cuando dos proveedores usan la misma frase, como "plazo de entrega 30 días", pero uno significa 30 días hasta listo en fábrica y el otro incluye entrega a un puerto designado. El comprador debe normalizar los hitos antes de prometer disponibilidad a su equipo de ventas o clientes.

PreguntaPlazo de entrega en fábricaTiempo de tránsito y entrega
Responsable principalProveedor y equipo de aprobación del compradorTransitario/transportista, comprador, vendedor, agente de aduanas y partes del destino
Comienza cuandoSe liberan la especificación, los términos comerciales y las aprobaciones requeridasLa mercancía se entrega bajo el acuerdo de transporte acordado
Dependencias típicasMateriales, ranura de producción, cinta/recubrimiento, embalaje, inspecciónReserva, ruta, salida, transbordo, puerto/terminal, despacho, transporte local
Evidencia útilPlan de producción, fecha de mercancía lista, registro de inspecciónConfirmación de reserva, documento de transporte, hito del transportista, estado de despacho
Uso para la planificación del compradorLiberación de reorden y preparación para el lanzamiento del productoVentana de llegada, capacidad de almacén y fecha de disponibilidad del cliente

En el comercio internacional, la "entrega" bajo una regla Incoterms puede referirse al punto acordado donde ocurren la entrega y la transferencia de riesgo, que puede no ser el mismo que la llegada al destino final del comprador. 1 Este artículo no es asesoramiento legal; los compradores deben indicar el lugar/puerto nombrado preciso y la versión del término comercial en el contrato de venta, luego confirmar las responsabilidades logísticas y aduaneras con sus asesores calificados y proveedores de servicios.

Por ejemplo, una fábrica puede terminar los cartones según lo previsto mientras el comprador aún espera una recogida adecuada o una reserva de buque. Lo contrario también puede ocurrir: puede existir una reserva, pero el proveedor no puede liberar la mercancía porque las etiquetas, documentos, inspección o detalles de palés siguen sin resolverse. Trate ambos lados como líneas de calendario separadas.

¿Qué cambia entre los plazos de los contrapesos de rueda estándar y personalizados?

Los programas estándar y personalizados comparten una ruta de producción, pero los programas personalizados generalmente añaden decisiones antes de que el proveedor pueda liberar materiales o programar una corrida estable. Un SKU estándar puede usar un perfil, material, cinta, recubrimiento, empaque interno y cartón establecidos. Un programa personalizado puede requerir arte gráfico, validación de código de barras, impresión de cartón nueva, una cinta o revestimiento diferente, embalaje especial, nueva geometría de producto o pruebas de muestra. Cada variable adicional puede convertirse en una dependencia.

La aprobaciones de lanzamiento de marca que pueden extender el primer ciclo de producción son un ejemplo útil. Un producto de marca privada puede permanecer técnicamente estándar mientras sus gráficos de caja interna, marcas de cartón, código de barras, idioma y muestra aprobada crean una ruta crítica más larga para el primer pedido. Eso no significa que la marca privada sea lenta por definición; significa que el comprador no debe tratar la fecha de un SKU estándar de pedido repetido como línea base para un primer lanzamiento de marca.

Tipo de programaCaracterísticas de tiempoAcción del comprador antes de programar un lanzamiento
SKU estándar de repeticiónConfiguración de producto/empaque establecida; menos puertas de aprobaciónConfirmar el estado actual de stock/material, ranura de producción y revisión de etiqueta existente
Producto estándar con etiquetas personalizadasEl producto puede ser estable; los datos de impresión y etiqueta aún necesitan aprobaciónCongelar el arte gráfico y los datos del código de barras temprano; definir cómo se aprueba la prueba de etiqueta
Gama empaquetada de marca privadaLas versiones de producto, empaque interno, cartón y etiqueta deben alinearseAprobar la muestra empaquetada y conservar el registro de arte gráfico controlado por revisión
Cinta, recubrimiento o embalaje modificadosLos cambios pueden requerir abastecimiento de materiales, producción de prueba o revisión de pruebasPreguntar qué artículo impulsa el nuevo mínimo y la ruta crítica
Perfil nuevo o producto personalizadoEl desarrollo, las decisiones de utillaje/proceso y la validación pueden preceder a la producciónUsar un plan escalonado de viabilidad y muestras en lugar de una promesa de plazo estándar

Los compradores pueden acortar retrasos evitables congelando los requisitos que controlan. Proporcionar archivos de arte gráfico limpios, datos de código de barras confirmados, etiquetas objetivo, documentos requeridos, recuentos de empaque e información de destino en el primer brief viable. Los comentarios tardíos después de la impresión o la liberación de materiales pueden cambiar el cronograma incluso si el producto en sí no cambia.

¿Cómo afectan las dependencias de aprobación a la ruta crítica?

Las dependencias de aprobación determinan la ruta crítica porque la producción no puede proceder de forma segura más allá de ciertos puntos sin una decisión del comprador. Los ejemplos incluyen una muestra de producto que debe coincidir con el perfil de clip o cinta solicitado, una prueba de arte gráfico que debe llevar el SKU correcto del comprador y el recuento de empaque, o una etiqueta de cartón que necesita un campo específico del destino. Si alguna aprobación requerida está abierta, una ranura de producción disponible de otro modo puede no producir un pedido liberable.

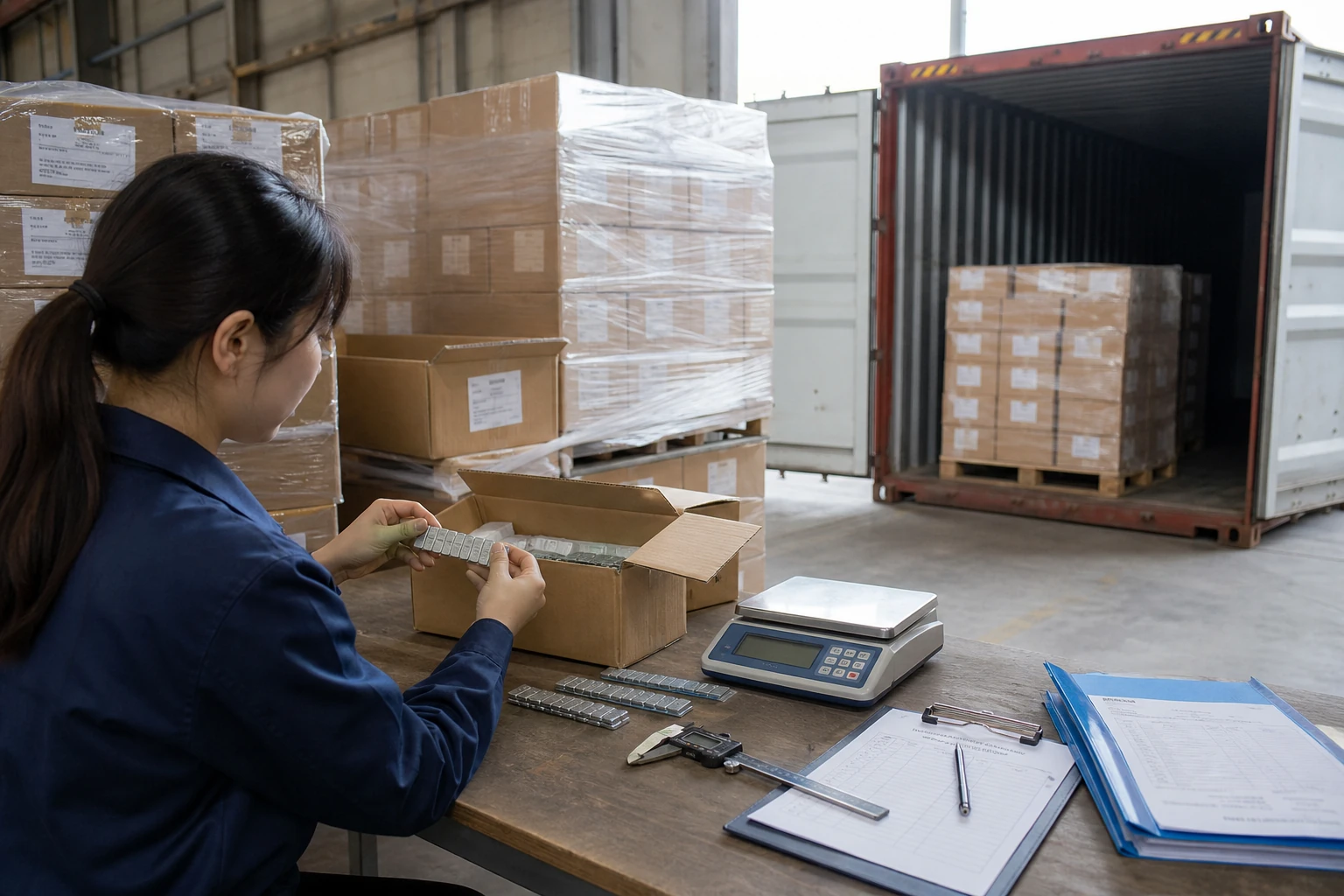

Inspección previa al envío de pesas de rueda con cartones, balanza de palé, calibradores y documentos de reserva de flete en un almacén
El estado de mercancía lista debe respaldarse con una verificación de producto, embalaje y liberación antes de que la entrega al transporte se trate como programada.

El estado de mercancía lista debe respaldarse con una verificación de producto, embalaje y liberación antes de que la entrega al transporte se trate como programada.

Uso verificaciones de liberación previas al envío antes de que una reserva se trate como segura para definir el punto de control final controlado por el comprador. La inspección no es meramente un ejercicio final de calidad. También verifica si el producto, las etiquetas, los recuentos de cartón, los documentos de embalaje y la condición de los palés están suficientemente alineados para que el pedido se mueva.

DependenciaQué lo retrasaCómo el comprador puede gestionarlo
Confirmación de especificaciónPreguntas abiertas sobre material, perfil, cinta, incremento o empaqueEmitir una hoja de SKU fechada y controlar las revisiones
Muestra de productoConfiguración incorrecta o prueba de aprobado/reprobado poco claraProbar una muestra representativa y documentar la configuración aceptada
Prueba de arte gráficoActivos faltantes, redacción no aprobada, código de barras o correcciones de idiomaAsignar un aprobador y devolver comentarios consolidados en una fecha acordada
Muestra de embalajeRecuento de cajas, etiqueta, protección o plan de palés poco claroSolicitar una muestra embalada o un packout documentado antes del embalaje a granel
Liberación de inspecciónEl producto o los registros no coinciden con el pedido aprobadoProgramar la verificación según la ventana de mercancía lista, no después de la recogida
Información de reservaFalta lugar designado, fecha de recogida, consignatario o confirmación de rutaConfirmar los detalles de entrega antes de que las mercancías se consideren listas para despacho

Poner las aprobaciones en el calendario del comprador, no solo en el del proveedor. Si el comprador necesita cinco días hábiles para revisar una prueba de etiqueta y dos semanas para probar muestras, ese tiempo pertenece al plan de lanzamiento o reposición. Un proveedor no puede recuperar un retraso de aprobación del lado del cliente simplemente trabajando más rápido después de la liberación.

¿Cómo cambian la capacidad y la estacionalidad el plan?

La capacidad y la estacionalidad pueden cambiar un plan sólido incluso después de que la especificación esté congelada. La fábrica puede tener demanda de material en competencia, franjas de producción compartidas entre formatos, límites de conversión de recubrimiento/cinta o ventanas de impresión de embalaje. Los proveedores logísticos pueden tener restricciones de capacidad, equipo, ruta o terminal. Los días festivos y los picos de demanda estacional pueden afectar varios puntos simultáneamente.

No responder solicitando un "plazo de entrega más rápido" general. En su lugar, preguntar qué sabe el proveedor hoy y qué sigue siendo condicional:

  • ¿Qué materiales y componentes estándar están disponibles, asignados o aún por pedir?
  • ¿Hay una franja de producción tentativamente reservada, y qué acción del comprador la libera?
  • ¿Qué artículo de embalaje o etiqueta tiene el ciclo de compra o impresión más largo actualmente?
  • ¿Cuál es la ventana de fábrica lista del proveedor después de completar todas las aprobaciones?
  • ¿Qué fechas de inspección y recogida son factibles antes del cierre de reserva?
  • ¿Qué parte de la línea de tiempo de destino es una estimación del transportista o transitario en lugar de un compromiso del proveedor?

Crear una fecha base y un margen en lugar de asumir que cada dependencia terminará exactamente el primer día esperado. El tamaño de ese margen es una decisión comercial basada en el costo de desabastecimiento, la novedad del pedido, la ruta y la capacidad del comprador de usar stock alternativo. No debería ser un número aleatorio copiado de un pedido no relacionado.

¿Cómo deben los compradores planificar un pedido realista de contrapesos de rueda?

Planificar hacia atrás desde la fecha de mercado, pero mantener separados los hitos de fábrica, transporte y destino. Decidir cuándo debe estar disponible el inventario en el almacén del comprador o del cliente, luego trabajar hacia atrás a través de despacho/entrega local, tránsito estimado, entrega de carga, liberación de inspección, fábrica lista, producción y la propia ventana de aprobación del comprador. Añadir margen en las partes de la cadena que son genuinamente inciertas.

El plan de pedido debe incluir preparación de documentos de envío antes de la entrega de carga. Incluso cuando los documentos no extienden la operación de fábrica en sí, la información faltante o inconsistente de producto/embalaje puede retrasar una entrega de carga, proceso aduanero o acción de recepción en destino. Definir la lista de documentos requeridos y el punto de revisión del comprador mientras la producción está en curso.

Usar una tabla de hitos de RFQ/PO como esta:

HitoParte que confirmaEvidencia o decisión requerida
Especificación congeladaComprador y proveedorHoja de SKU aprobada, revisión de embalaje/etiqueta, documentos requeridos
Liberación de PO y pagoComprador y proveedorConfirmación comercial y condición de inicio
Ventana de inicio de producciónProveedorConfirmación de capacidad/material y secuencia esperada
Ventana de fábrica listaProveedorProducto y packout completos, en espera de liberación final donde se requiera
Fecha de inspección/liberaciónComprador/proveedor/terceroAlcance de inspección, estado de aprobación, excepciones y acción correctiva si es necesario
Fecha de entrega de cargaVendedor/comprador/transitario según lo acordadoReferencia de reserva/recogida y lugar de entrega designado
Estimación de salida/llegadaTransportista o transitarioHito de transporte actual y suposición de ruta
Despacho/recepción en almacénImportador/agente/almacénResponsabilidades del destino y plan de recepción

Cronograma inverso ilustrativo

El siguiente ejemplo muestra el método de cálculo, no un plazo de entrega estándar ni una promesa de entrega. Suponga que un comprador desea un pedido mixto de adhesivo y contrapesos de rueda con clip disponible en su almacén el 30 de noviembre. El proveedor y el transitario proporcionan las duraciones de planificación a continuación, y el comprador trabaja hacia atrás desde esa fecha.

Paso de planificación inversaDuración de planificaciónHito más tardío en este ejemploEvidencia necesaria antes de aceptar la fecha
Objetivo de recepción en almacénRequisito fijo del mercado30 de noviembreRequisito de capacidad de recepción y disponibilidad de stock
Margen para despacho aduanero y entrega local7 días calendarioLlegada al destino para el 23 de noviembreSupuesto de planificación del agente aduanal y transportista local
Estimación del tránsito principal35 días calendarioSalida planificada para el 19 de octubreEstimación de ruta y navegación del transitario
Margen para reserva, fecha límite y entrega de carga5 días calendarioEntrega de carga para el 14 de octubreReferencia de reserva, punto de entrega designado y fecha límite
Margen para inspección final y corrección5 días calendarioListo en fábrica para el 9 de octubreResultado de inspección y cierre de cualquier corrección acordada
Producción y embalaje20 días hábiles, mostrados aquí como aproximadamente 28 días calendarioLiberación de producción para el 11 de septiembreConfirmación de materiales, capacidad, embalaje y producción
Aprobación de muestra, especificación y arte gráfico10 días hábiles, mostrados aquí como aproximadamente 14 días calendarioPaquete de aprobación completo enviado para el 28 de agostoHoja de SKU con fecha, muestra aceptada y archivos de embalaje/etiqueta aprobados

Este modelo hace del 28 de agosto la fecha de planificación más tardía para un paquete de aprobación completo bajo los supuestos indicados. No significa que toda fábrica pueda cumplir esa fecha ni que toda ruta de 35 días salga el 19 de octubre. El comprador debe reemplazar cada duración con datos actuales del proveedor, transitario, agente aduanal y aprobación interna, y luego recalcular por fines de semana, feriados, frecuencia de navegación, condiciones aduaneras y el costo de no cumplir el objetivo.

Use dos líneas para cada hito en el primer pedido: fecha planificada y fecha real. En el pedido repetido, agregue las duraciones reales de aprobación, producción, inspección, entrega, tránsito y recepción. Después de dos o tres pedidos, el comprador puede dejar de usar una promesa genérica de plazo de entrega y construir un rango específico del programa con causas visibles de variación.

La guía de la ICC señala que las reglas Incoterms asignan tareas, costos y riesgos entre comprador y vendedor, y que el lugar designado preciso importa. 2 Para carga contenedorizada, ICC Academy también señala que los términos de entrega y el punto de entrega de la carga deben ajustarse al arreglo de transporte real en lugar de elegirse casualmente. 3 Confirme el lugar designado, la versión de Incoterms y quién organiza cada paso de transporte/aduanas en el contrato; use asesoría comercial y legal calificada para la situación del comprador.

Finalmente, compare el primer pedido con su primer pedido repetido. Registre cuánto tardó realmente cada hito, por qué se movió alguna fecha y qué aprobación o condición del proveedor causó el cambio. Esto convierte las estimaciones posteriores de plazos de entrega en planificación basada en evidencia en lugar de un número titular reciclado.

Si el tiempo de entrega es parte de su decisión de abastecimiento de contrapesos de rueda, comparta el formato del producto, el estado del herramental, el volumen del pedido, el destino y la ventana de llegada requerida. Podemos ayudarle a trazar un cronograma realista de muestra, producción y envío antes de realizar el pedido.

Obtenga una cotización o recomendación de producto

¿Busca accesorios BYD, contrapesos de equilibrio de ruedas, piezas para camiones u otras autopartes? Díganos qué necesita, y nuestro equipo le ayudará con opciones de producto, ajuste, precios y consultas de pedidos al por mayor.

FORMULARIO DEL BLOG

Conclusión: planifique la entrega a partir de hitos, no de un solo número de plazo de entrega

El plazo de entrega del pedido de contrapesos de rueda se vuelve confiable cuando un comprador separa la producción en fábrica de la entrega de carga, el transporte, el despacho aduanero y la recepción final. Congele temprano la especificación del producto y del embalaje, asigne responsables de aprobación, solicite hitos con fecha de listo en fábrica y liberación, y declare el término de entrega y el lugar designado con precisión.

El objetivo práctico no es una promesa engañosamente corta. Es un plan que muestra lo que debe suceder antes de que el stock pueda venderse o pueda comenzar un lanzamiento. Solicite una estimación de plazo de entrega para el SKU y destino especificados una vez que el comprador pueda proporcionar una especificación completa, cantidad, plan de embalaje, requisitos de aprobación y base de entrega.

Preguntas frecuentes

¿El plazo de producción de un contrapeso de rueda incluye tránsito marítimo o aéreo?

Por lo general, no. Un plazo de producción comúnmente se refiere a la parte del pedido correspondiente a la fábrica, a menudo terminando en mercancía lista o en un punto de entrega acordado. Confirme el punto final exacto del proveedor, luego planifique el tránsito, el despacho aduanero y la entrega local como hitos separados.

¿Por qué un pedido de contrapesos de rueda de marca privada puede tardar más que un pedido estándar?

La marca privada puede agregar dependencias de arte gráfico, etiqueta, código de barras, cartón, muestra embalada y aprobación incluso cuando el contrapeso de rueda en sí es una configuración estándar. El comprador debe congelar esos insumos temprano y preguntar cuál controla la primera liberación de producción.

¿Cuándo debe un comprador reservar la inspección para las pesas de rueda?

Resérvela según la ventana de preparación de fábrica del proveedor y el proceso de liberación previo al envío acordado. No espere hasta la fecha de recogida para descubrir que las etiquetas, los recuentos de cartones, los documentos o la configuración del producto no coinciden con el pedido aprobado.

¿Puede un proveedor garantizar la fecha final de llegada al almacén?

El proveedor puede comprometerse con los hitos contractuales que controla, sujeto a los términos acordados, pero la llegada final puede depender de las operaciones del transportista, la ruta, las condiciones del puerto/terminal, la aduana y la entrega local. Establezca una ventana de llegada al destino y un margen con el proveedor de logística y asesores cualificados en lugar de tratar el plazo de fábrica como una garantía.

¿Qué información debe enviar un comprador para solicitar una estimación de plazo de entrega?

Envíe la lista de SKU, material, formato/perfil, rango de incremento, acabado, necesidades de cinta o clip, requisitos de embalaje/etiquetado, cantidad, requisitos de muestra/aprobación, destino, término de entrega solicitado, lugar designado y fecha de recepción objetivo. Esto permite al proveedor distinguir un pedido repetido estándar de un lanzamiento personalizado.

Referencias

[1] International Chamber of Commerce. “Lugar de entrega y transferencia de riesgo en contratos de comercio internacional.” 2025.
[2] Cámara de Comercio Internacional. “Lista de verificación y diagramas de flujo de Incoterms 2020.” 2024.
[3] Cámara de Comercio Internacional. “Incoterms 2020 FAS o FOB.” 2025.

Facebook
X
LinkedIn
LinkedIn
Reddit
Logotipo de Yirox Auto Parts

Yirox es un fabricante de productos automotrices y de vehículos de nueva energía y proveedor de soluciones, que abarca Accesorios de Posventa para Vehículos Eléctricos, Accesorios Exteriores para Automóviless, Cubiertas para Camionetas Pickup, Consumibles para Servicio de Ruedas, Abrasivos Automotrices y Iluminación LED Todo Terreno. Con fabricación multiproceso, desarrollo OEM/ODM, control de calidad trazable y servicio orientado a la exportación, Yirox ayuda a distribuidores, mayoristas y propietarios de marcas a construir programas de productos automotrices confiables y listos para el mercado.

Si está evaluando proveedores, refinando especificaciones de productos o compatibilidad vehicular, o planeando un pedido de marca privada, explore nuestras soluciones de abastecimiento de productos automotrices. Con gusto compartimos información práctica o proporcionamos muestras para apoyar su decisión.

Publicación Reciente
Instalé una caja de almacenamiento para el maletero delantero en un BYD Yuan UP
Instalación de la caja de almacenamiento del maletero delantero BYD para Yuan UP
Alerón trasero universal instalado en el panel de un vehículo
¿Se adaptará un alerón universal a tu coche? Guía de instalación de alerones traseros
Cubierta de tonneau enrollable negra instalada en la caja de una camioneta
¿Qué es una cubierta de tonneau enrollable? Cómo funciona, suave vs. rígida y ajuste
Sedán plateado con un alerón de labio bajo en el maletero fuera de un taller
¿Qué es un alerón trasero? Cómo funciona y cómo elegir uno
Escena ilustrativa de una tienda de neumáticos con una tapa de rueda completa, su parte inferior con clip y anillo de alambre, y una rueda de acero siendo verificada para su ajuste
Cómo elegir tapacubos y embellecedores de ruedas: ajuste, sujeción y sustitución
Owner inspecting a disconnected EV charging connector and cable beside a wall-mounted charger in a garage
EV Charging Accessory Warning Signs: Heat, Damage, Moisture, and Poor Fit
